Кто разрабатывает проект, схему, технологическую карту котлована, зачем это нужно?

Освидетельствование в схеме

Одним из ответственных нюансов, который непременно должен входить в исполнительную схему, является акт, который говорит об освидетельствовании “ответственных конструкций”

Нужно принимать во внимание то, что сегодня это понятие понимается довольно широко и из-за этого вычисление параметров нужно оставить профессионалам, специализация которых — проектная документация

Освидетельствование — это изучение основы на предмет того, удовлетворяет ли она технические регламенты. Также нужно дать оценку опалубке здания, и элементам монолитной структуры, колоннам или лентам, использованным в ней, на предмет их согласованности с рабочими схемами. Обязательно необходимо сделать запись, которая будет извещать о проведении испытаний и их результатах.


Акт об освидетельствовании конструкции

Если были обнаружены несоответствия или дефекты, то нужно написать список, в котором будут содержаться рекомендации по их ликвидации. После этого делается еще одно освидетельствование. Так как в документе говорится о разных этапах, то есть об устройстве опалубки, а в последующем — фундамента и других узлов, то и проверку качества делают не при сдаче объекта, а непосредственно до старта следующей стадии работ. Принятие и контроль работ следует делать строго, ведь сделанная и неучтенная ошибка может привести к масштабным последствиям.

Документы, в которых присутствует исполнительная схема свайного поля, отмечено местонахождение опалубки, фундамента, а также степени их качества. На основе этого выносится решение об эксплуатации и при этом непременно учитываются данные, полученные в результате контролирующих мероприятий. Поэтому подготовку подобных документов лучше доверить специалистам. Если же изучить находящуюся в документах информацию, то можно глубже понять специфику фундаментизации. Также можно оценить качество сделанной опалубки и других узлов, в том числе и всего здания в целом.

Кто разрабатывает проект котлована под фундаменты

Почему не следует недооценивать важность данного этапа?

Как бы не казалось, что рытьё котлована представляет собой лишь выемку грунта, это не так. Разработка котлована под фундамент – это сложный этап, где от того, какая техника используется, насколько квалифицированные работники управляют этой техникой и как строго соблюдаются все требования и стандарты зависят сроки и стоимость реализации проекта в целом, а самое главное – надёжность и долговечность будущего сооружения.

Обрушение откосов – ещё одна из возможных сложностей, с которой можно столкнуться при разработке котлована

Откосы – это наклонные боковые стенки выемок или насыпей, важной характеристикой которых является уклон (крутизна). Во избежании обрушения этих откосов необходимо определить их угол. Если их оставить крутыми при существенной глубине велика вероятность их обрушение уже в процессе осуществления монтажных работ, что не только небезопасно, но и сопряжено с дополнительными расходами, включая и ручной труд, по устранению последствий

Если их оставить крутыми при существенной глубине велика вероятность их обрушение уже в процессе осуществления монтажных работ, что не только небезопасно, но и сопряжено с дополнительными расходами, включая и ручной труд, по устранению последствий

Если глубина траншеи или котлована, в среднем, превышает 1,25 м, то необходимо укрепить их стенки с целью предотвращения возможных обрушений, земляных оползней. По контуру вырытых сооружений должны оставаться свободные от вынутой грунтовой массы полосы, минимальной шириной более 0,6 м. Земля с выемки не должна скатываться обратно. Если на стройплощадке есть грунт разных видов, то крутизну откосов выбирают по самой неустойчивой его разновидности. Имеющиеся включения валунов, камней рекомендуется убирать с помощью экскаватора для предотвращения возможности оползней и обрушений.

Чтобы предотвратить осыпания и свести возможность материальных убытков к минимуму, следует еще на стадии проектирования правильно рассчитать согласно СНиП 111-4-80 крутизну откосов создаваемой выемки..

Таблица крутизны откосов для котлованов разной глубины и на различных видах грунта.

Источник

Последовательность прохождения процедуры

Назначенная комиссия должна выехать к месту исследования объекта. Геолог или геодезист визуально осматривают яму, описывают почву на дне и стенках вырытого углубления. Одновременно специалист знакомится с данными технического отчета, который проводился до начала работ, и, если необходимо, берет пробы грунта, для ее отправки в лабораторию.

Другие члены комиссии проводят измерения и сравнивают показатели, чертежи, проверяют первоначальные показатели. На основании изучения ранее установленных и полученных новых данных, составляют 4 экземпляра акта, каждый из которых визируется членами комиссии.

В представленную форму вносят все необходимые данные (габариты, уровень вод в грунте, оси, качество земли и пластов, отметки о дне котлована, сведения об откосах), выявляют несоответствия в документации, сравнивают установленную схему.

Индивидуальные этапы для процедуры примерно составлены таким образом:

  1. Подготовка. Составление вопросов, которые нужно рассмотреть, и выбор плана действий. Изучение предварительной документации (чертежи, сметы).
  2. Процесс осмотра выемки. Выезд экспертов, визуальный и инструментальный осмотр, измерительный контроль, вскрытие конструкции (при необходимости), изъятие образцов для лабораторного анализа, обмерные работы, выявление несоответствий и нарушений, определение качества материалов ямы, фото или видео фиксация имеющихся недочетов.
  3. Составление акта, указание данных, имеющихся недостатков, визирование и печать.
  4. Лабораторные анализы и обработка полученных результатов, проведение поверки по зафиксированным цифровым данным до и после, сравнительный анализ показателей, конструкторский расчет, формулировка выводов.
  5. Сдача работы. Заключение нового акта, после устранения недочетов (если они перед этим имели место), формирование заключения, визирование, печать генерального директора экспертного учреждения.

Одним из требований к проведению проверки является хорошая погода и сухая поверхность основания. На дне котлована должны отсутствовать части старых коммуникаций и остатков старых фундаментов, техногенные сложности. При получении неутешительных результатов контроля за почвой, могут потребоваться дополнительные пробы.

В каждом конкретном случае проверка проводится индивидуально. Геолог для сбора грунта может выехать на объект за несколько дней до времени проведения комиссии, чтобы иметь на руках ответ из лаборатории.

Образцы составления исполнительных схем

  • на разбивку основных осей здания/сооружения;
  • на разработку котлована. Картограмма;
  • на план земляных масс. Таблица перемещения объемов земляных масс;
  • свайного поля;
  • на фундаменты под оборудование;
  • на ленточные фундаменты;
  • на фундаменты стаканного типа;
  • на подкрановые пути;
  • замеров лифтовой железобетонной шахты;
  • на наружные стеновые панели этажа жилого дома;
  • на внутренние стеновые панели этажа жилого дома (плановое положение);
  • на высотное положение этажа жилого дома;
  • на лестнично-лифтовой узел этажа жилого дома;
  • план водостока с охранными зонами;
  • телефонной канализации в плане;
  • телефонной канализации в профиле.

Разметка

По сути, это проекция размеров строения на поверхность участка. Ее выполняют с помощью высокоточных приборов – нивелира или теодолита. При выборе первой оси отталкиваются от внешних ориентиров (соседняя застройка, улица) и плана. Натянутый шнур крепят на колышки, забитые в землю. Далее строят перпендикуляр к этой линии, забивают в углу следующий крепеж – и так до замыкания контура. Посредством приборов проверяют горизонтальный уровень и градус углов. Обязательно измеряют диагонали – если они одинаковые по длине, значит, все углы прямые.

После завершения разметки производят выноску внешних линий примерно на 2 метра, очерчивая тем самым контур рабочей площадки.


С помощью лазерного нивелира проводят точную разметку и контроль относительного уровня разработки

Что это такое?

Обратная засыпка углублений представляет собой земляные работы, которые напрямую зависят от объемных размеров строящегося здания, и решают вопрос с утилизацией земли, вынутой из ямы.

Процесс обратной засыпки проводится всегда после окончания земельных работ, устройства фундамента, прокладки и проверки работоспособности коммуникаций, при готовых актах сдачи подготовительных этапов

Засыпка производиться в соответствии с необходимыми мерами предосторожности

Несмотря на то, что засыпание промежутков кажется довольно примитивным процессом, оно должно проводиться с соблюдением строительных нормативов, которые регламентирует СНиП № 3-02-01 (1987 г.).

Зачем нужно засыпать ямы?

Засыпка пазух котлована необходима для того, чтобы:

  • обеспечивать гидроизоляцию фундамента и подземных коммуникаций;
  • увеличивать стойкость и прочность фундаментной основы;
  • беспрепятственно приступать к следующим строительным работам (демонтажу опалубков монолитной заливки из бетона);
  • закреплять на внешние стены фундамента материалы гидроизоляции и теплоизоляции (происходит утепление);
  • обустраивать вокруг объекта систему водоотвода и предотвращать попадания сырости в подвал.

Засыпку пазух раньше времени (до затвердения фундамента) можно проводить только тогда, когда прогноз погоды предупреждает о затяжных дождях, так как непогода способна вымыть бетон из заливки основания.

Планировка дна котлована в заданные отметки

Работы с котлованом будущего строения это очень ответственный этап, но только разметкой и разработкой дело не ограничивается. Для того, чтобы дно котлована вывести к нужным отметкам, необходимо осуществить планировку его дна. Другим словами, эти манипуляции еще называют «зачистка дна и выведение по нивелиру относительно отметки центра опоры». Зачем нужна планировка дна котлована? Подобная подготовка основания под фундамент очень ответственная задача и поручать ее нужно только людям, которые разбираются в необходимых объемах работ. Цель ее это обеспечение максимального контакта основания и подошвы фундамента. Планировка дна котлована призвана устранить невыработку грунта при проведении разработки и выровнять слои почвы перед тем, как провести уплотнение. Результатом планирования должно стать оставление бульдозером либо грейдером того количества (слоя) почвы, которое бы в результате уплотнения могло соответствовать достижению проектной отметки дна котлована. Как происходят работы? Компания «Роем Землю» использует спецтехнику, такую как бульдозеры и мини-бульдозеры. Мы знаем всю специфику, именно поэтому для точной планировки применяем ручную работу. Бульдозер с тягой 10 т и универсальным отвалом справится с задачей быстро и качественно. Мы контролируем, чтобы отвал при этом был установлен с незначительным перекосом. В процессе планировки бульдозер перемещается: по спирали; по направлению к оси котлована от его откоса; поступательно челночно, то есть движение вперед рабочее, назад холостое. Какое именно движение должно быть и его траекторию мы вычисляем самостоятельно для оптимального использования техники и обеспечения ее максимальной производительности. Бульдозер начинает свою работу вслед за экскаватором, что разрабатывает котлован. Техник срезает слой грунта. После этого идет процесс выверения поверхности основания методом визирования угловых и осевых углов. На месте пересечения их устанавливают колышки, отметку определяют нивелиром. Подчистку грунта до проектных отметок производят вручную. Если же применяют механизированную планировку, то слой срезаемого грунта должен быть чуть ниже этих отметок, потом проводят подсыпку до нужного уровня песком. Данный вариант исключает человеческий фактор, он характеризуется улучшенным контактом фундамента и основания.

Документы для проекта

Проект траншеи включает в себя несколько документов:

  • План траншеи и ее чертеж.
  • Схема разработки объекта.
  • ППР на разработку траншеи.
  • Типовая технологическая карта объекта.
  • Исполнительная схема траншеи.

Каждый из документов выполняет свою функцию и описывает определенные виды работ, необходимых при разработке траншеи. Рассмотрим составляющие проекта более подробно.

Чертеж — это проекционное изображение объекта. Документ содержит данные, необходимые для разработки и дальнейшей эксплуатации траншеи.

Конструкторский чертеж со всеми необходимыми технологическими сведениями может создать только квалифицированный инженер. Для выполнения обычных эскизных чертежей специальных знаний не требуется. Они могут быть нарисованы от руки с примерным соблюдением пропорций.

Чертеж траншеи выполняется на основании ГОСТ 2.109-73. Для его создания необходимо выполнить следующие действия:

  1. Начертить изображение.
  2. Указать размеры. Также необходимо написать предельные отклонения фактического объекта от его чертежа.
  3. Написать технические требования к изготовлению.

В технических требованиях к чертежу указывается следующая информация:

  • Способы разработки и контроля. Методы указываются, если они являются единственными, обеспечивающими необходимое качество изделия.
  • Определенные технологические методы, которые гарантируют, что результат работы будет соответствовать установленным требованиям.

Образец чертежа траншеи:

Схема разработки траншеи показывает план будущего объекта, в котором соблюдены все пропорции.

Документ создается на основе следующих данных:

Информация, полученная в результате исследования плотности грунта. Геометрическая форма траншеи выбирается в зависимости от характеристик грунта.

Сведения о составе и глубине залегания грунтовых вод. Этот раздел очень важен. Грунтовые воды могут нарушить ход работ или сделать его невозможным.

Пример схемы разработки траншеи:

Проект производства работ (ППР) — документ, в котором отражается технология выполнения работ и организационные условия строительных мероприятий. Он состоит из двух частей: тестовой и графической. Проект оформляется на листах А4, сброшюрованных в единый пакет. ППР рассматривает технологические процессы в комплексе.

В текстовой части (пояснительной записке) подробно описываются следующие разделы:

  • Общая информация.
  • Подготовительные процедуры.
  • Порядок выполнения работ. В документе определяются все этапы, начиная от подготовки и заканчивая их сдачей заказчику.
  • Меры по обеспечению охраны труда, пожарной безопасности и защиты окружающей среды.
  • Способы проверки качества исполнения.

Графический раздел включает следующую информацию:

  • Ситуационный план.
  • Технологические карты на отдельные виды работ.
  • Строительный генеральный план на период проведения земляных работ.
  • Ведомость используемого оборудования и средств труда.

Проектирование выполняется для того, чтобы избежать возможных аварийных ситуаций при проведении земляных работ. Также документ необходим для получения разрешения у контролирующих государственных органов.

ППР составляется на основании СНиП «Безопасность труда в строительстве» и СП «Организация строительства».

Типовые технологические проекты траншей входят в состав ППР. В них отражается отдельный вид производимых работ.

ТТК включает в себя следующую информацию:

  • Область использования карты.
  • Ссылки на нормативные документы.
  • Организация и технология производства работ.
  • Меры по охране труда и окружающей среды.
  • Методы контроля качества работ.
  • Средства технологического обеспечения. В документе подробно описывается используемая техника.
  • Нормирование затрат труда.
  • Описание разрабатываемого объекта.

Создание траншеи может включать в себя несколько тех карт. В их числе разработка экскаватором. Описываются параметры траншеи и методы ее копки с учетом особенностей грунта. Описание работ носит подробный характер.

Указывается марка техники и требования к ее функционалу, подробно разъясняется ход проведения работ, перечисляются вспомогательные средства. Обратная засыпка с послойным уплотнением описывается уже в отдельной ТТК.

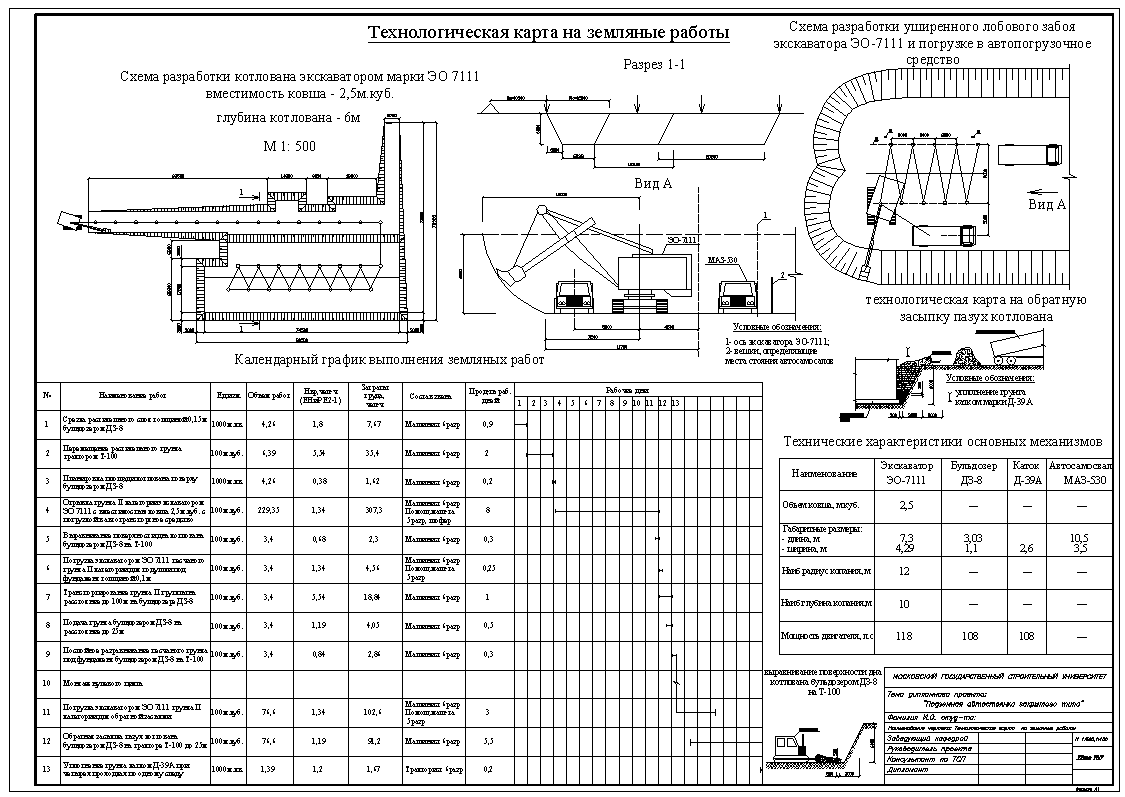

Скачать пример технологической карты на разработку и засыпку траншеи

Документы для проекта

Проект траншеи включает в себя несколько документов:

  • План траншеи и ее чертеж.
  • Схема разработки объекта.
  • ППР на разработку траншеи.
  • Типовая технологическая карта объекта.
  • Исполнительная схема траншеи.

Каждый из документов выполняет свою функцию и описывает определенные виды работ, необходимых при разработке траншеи. Рассмотрим составляющие проекта более подробно.

Чертеж — это проекционное изображение объекта. Документ содержит данные, необходимые для разработки и дальнейшей эксплуатации траншеи.

Конструкторский чертеж со всеми необходимыми технологическими сведениями может создать только квалифицированный инженер. Для выполнения обычных эскизных чертежей специальных знаний не требуется. Они могут быть нарисованы от руки с примерным соблюдением пропорций.

Чертеж траншеи выполняется на основании ГОСТ 2.109-73. Для его создания необходимо выполнить следующие действия:

  1. Начертить изображение.
  2. Указать размеры. Также необходимо написать предельные отклонения фактического объекта от его чертежа.
  3. Написать технические требования к изготовлению.

В технических требованиях к чертежу указывается следующая информация:

  • Способы разработки и контроля. Методы указываются, если они являются единственными, обеспечивающими необходимое качество изделия.
  • Определенные технологические методы, которые гарантируют, что результат работы будет соответствовать установленным требованиям.

Образец чертежа траншеи:

Схема разработки траншеи показывает план будущего объекта, в котором соблюдены все пропорции.

Документ создается на основе следующих данных:

Информация, полученная в результате исследования плотности грунта. Геометрическая форма траншеи выбирается в зависимости от характеристик грунта.

Сведения о составе и глубине залегания грунтовых вод. Этот раздел очень важен. Грунтовые воды могут нарушить ход работ или сделать его невозможным.

Пример схемы разработки траншеи:

Проект производства работ (ППР) — документ, в котором отражается технология выполнения работ и организационные условия строительных мероприятий. Он состоит из двух частей: тестовой и графической. Проект оформляется на листах А4, сброшюрованных в единый пакет. ППР рассматривает технологические процессы в комплексе.

В текстовой части (пояснительной записке) подробно описываются следующие разделы:

  • Общая информация.
  • Подготовительные процедуры.
  • Порядок выполнения работ. В документе определяются все этапы, начиная от подготовки и заканчивая их сдачей заказчику.
  • Меры по обеспечению охраны труда, пожарной безопасности и защиты окружающей среды.
  • Способы проверки качества исполнения.

Графический раздел включает следующую информацию:

  • Ситуационный план.
  • Технологические карты на отдельные виды работ.
  • Строительный генеральный план на период проведения земляных работ.
  • Ведомость используемого оборудования и средств труда.

Проект дополняется рядом приложений. В них должны быть представлены листы ознакомления и согласования ППР, разрешительная документация.

Проектирование выполняется для того, чтобы избежать возможных аварийных ситуаций при проведении земляных работ. Также документ необходим для получения разрешения у контролирующих государственных органов.

ППР составляется на основании СНиП «Безопасность труда в строительстве» и СП «Организация строительства».

Типовые технологические проекты траншей входят в состав ППР. В них отражается отдельный вид производимых работ.

ТТК включает в себя следующую информацию:

  • Область использования карты.
  • Ссылки на нормативные документы.
  • Организация и технология производства работ.
  • Меры по охране труда и окружающей среды.
  • Методы контроля качества работ.
  • Средства технологического обеспечения. В документе подробно описывается используемая техника.
  • Нормирование затрат труда.
  • Описание разрабатываемого объекта.

Создание траншеи может включать в себя несколько тех карт. В их числе разработка экскаватором. Описываются параметры траншеи и методы ее копки с учетом особенностей грунта. Описание работ носит подробный характер.

Указывается марка техники и требования к ее функционалу, подробно разъясняется ход проведения работ, перечисляются вспомогательные средства. Обратная засыпка с послойным уплотнением описывается уже в отдельной ТТК.

Скачать пример технологической карты на разработку и засыпку траншеи

Особенности рытья

Рытье котлована осуществляется с особой осторожностью. Если грунт состоит из гравия и песка, то минимальная закладка должна быть равна 100 см

Углубиться предстоит на 125 см, если работать вы будете с супесчаной почвой. Глина и суглинки предполагают углубление на 150 см. Плотный грунт предусматривает наличие более глубокого фундамента, который закладывается на 2 м.

Для того чтобы исключить осыпание почвы, необходимо обеспечить уклон на стенах. Если высота стен фундамента будет равна примерно 150 см, то необходимо применить следующие значения. Когда работа осуществляется на песчаной почве, то уклон должен быть равен 60°. При уклоне почвы в 45° соотношение будет равно один к одному. Иногда разработка и устройство котлована предполагают работу на почве с большим количеством супесей. При этом уклон достигает 75°, а соотношение будет равно 1 к 1/4. Когда работать предстоит с глинистой почвой или той, что имеет высокую твердость, то соотношение будет равно 1 к 0 при уклоне в 90°.

Перед началом заливки для исключения сползания грунта необходимо использовать опоры из дерева. Соорудить их самостоятельно очень просто

Важно предусмотреть процесс засыпки пазух. Он является важным, так как проводится при минимальном давлении грунта

Засыпка осуществляется постепенно, материал при этом хорошо уплотняется. Оптимальная толщина каждого слоя при засыпке равна 20 см. Уплотнение грунта следует осуществлять ручным способом.

Отмостка должна изготавливаться от начала уплотнения

Важно позаботиться о наличии гидроизоляции котлована, что делается ещё до начала установки опалубки. Для этого обычно используется рубероид или материал из асбестоцемента

Цены на рытье котлованов за 1м3

Рытье котлована – цена за куб (руб.) в зависимости от объемов
Вид услуг до 600 м3 от 600 до 4000 м3 более 4000 м3
Вырыть котлован с утилизацией отработанного грунта на нашей площадке 380 360 340
Рытьё котлована с перевозкой грунта на расстояние менее 500 м на площадку заказчика 150 130 120
Рытье котлована с утилизацией грунта на нашу площадку от 420 руб. от 390 руб. от 370 руб.
Ручная копка котлована и траншей в отвал 600 600 600
Механизированная копка котлована и траншей в отвал 250-450 250-450 250-450
Копка промерзшего грунта вручную 750 750 750
Засыпка траншей и пазух котлованов вручную с уплотнением 500 500 500
Засыпка траншей и пазух котлованов вручную 400 400 400

Кто разрабатывает проект?

При строительстве без рытья траншей не обойтись. Однако далеко не всегда можно составить их проект самостоятельно. Незнание требований законодательства может привести к административному штрафу, а то и более суровому наказанию.

Составлением проектной документации, оказывающей влияние на безопасность объектов капитального строительства, могут заниматься только ИП или другие юридические лица, имеющие свидетельство о допуске к выполнению работ такого рода.

В их число входят:

  • Изучение местности и возможности решения поставленных задач в текущих условиях.
  • Выявление возможных угроз и трудностей, с которыми придется столкнуться при прокладке траншей. При выборе маршрута нужно учесть возможное наличие на пути других коммуникаций, проложенных ранее.

Компания может проводить всю работу самостоятельно или привлекать для этих целей другие организации. Лицо, занимающееся оформлением проекта, отвечает за качество предоставленной документации с учетом действующего законодательства.

Этапы работ по геодезическому сопровождению, необходимых для полноценной разработки котлована:

  • разбивка нижнего контура;
  • разбивка верхней бровки;
  • предварительная нивелировка дневной поверхности;
  • перенесение осей здания (сооружения) на дно котлована;
  • определение объемов земляных масс.

В геодезическую разбивку перед началом строительного процесса также входит проведение исполнительной съемки котлована.

Исполнительная съемка котлована – это вид работ, который включает в себя обработку и предоставление систематизированных данных о реальном состоянии дна котлована, с обозначением высотных колебаний от отметок, прописанных в проекте.

Для того, чтобы достигнуть самой высокой точности в определении объемов проведения земельных работ, необходимо для начала выполнить поверхностную съемку участка, где будет расположен котлован. После получения поверхностной информации в обязательном порядке проводится повторная уточняющая съемка. Данная процедура нужна для понимания того, сколько объема вырытого грунта будет вывезено. Таким образом можно максимально точно просчитать затраты на логистику и заказчик может сэкономить до 20% расходов на дорогостоящих услугах по перевозке земляных масс.

Выполняется исполнительная съемка котлована ООО “ГеоГИС ИНЖИНИРИНГ” в Москве и области сразу после зачистки его дна. Также, наша компания специализируется на выполнении геологических изысканий, геодезических изысканий и экологических изысканиях.

Во время проведения работ такого рода допустимо отклонение в 5 см, поэтому зачистка почвы, зачастую походит ручным способом, что дает возможность существенно уменьшить размеры погрешности. Ведь даже незначительный отход от проекта будет влиять на расход материалов строительства (бетона, песка и так далее).

Для того, чтобы провести исполнительную съемку котлована, специалисты ООО “ГеоГИС ИНЖИНИРИНГ” применяют целый комплекс специального высокоточного геодезического оборудования.

Оборудование для проведения исполнительных съемок котлована:

  • нивелир;
  • электронный тахеометр;
  • наземная лазерная система (лазерный сканер);
  • приемник – GPS или ГЛОНАСС.

В ходе проведения исполнительной съемки котлована в Москве и области, в письменном виде формулируются параметры его внешнего и внутреннего контуров, размещение осей, непосредственно отметки основания котлована и, конечно же, отклонения от значений в проекте. По окончании проведения съемки составляется подробная исполнительная схема котлована.

Какая техника используется при выполнении задачи?

Засыпка пазух проводится только после того, как был выполнен монтаж фундамента и укладочные работы. Для этого углубления засыпаются вручную, с помощью бригады рабочих или осуществляются специальной техникой, которая доставляет, выгружает, уплотняет, и целесообразна для ее использования на больших строительных объектах.

Со значительными объемами работы эффективно и быстро справляются:

  1. погрузчики;
  2. экскаваторы;
  3. бульдозеры;
  4. самосвалы.

Специальный транспорт, используемый в строительстве, должен соответствовать функциональным характеристикам, быть исправным и работать, в соответствии с правилами по охране труда и технике безопасности.

Механизмы и технику необходимо выбирать по состоянию грунтовой смеси – ее однородности и влажности. Несмотря на помощь транспорта, обязательно требуется ручная утрамбовка углублений, так как ее нужно выполнять послойно.

Механическое утрамбовывание делают специальными машинами:

  • гидромолотом «Раммер», СП-62 и 71;
  • электрическими трамбовками ИЭ-4502А;
  • виброплитами ДУ-90, 91;
  • катками ДУ-54М, 58А.

К работе привлекают экскаваторы таких моделей, как:

  • ЭО-3123;
  • 4225, 2621В-3;
  • а также его разновидности (например, планировщики ЭО-3532А, УДС-114).

Экскаватор-погрузчик (к примеру, Volvo L45B) выполняет задачи быстро и качественно. При огромных строительных площадях работы выполняет фронтальный погрузчик.

Разработанные в карьере смеси для засыпки, доставляются к месту КамАЗом-6520. Этот самосвал загружается с помощью экскаваторов и землекопов.

Из бульдозеров к процессу привлекают:

  • Б170М1.03ВР;
  • ДЗ-42, 190.

Катки уплотняют верхние слои грунта.

Необходимость в транспорте и его количество определяется проектом производства, и зависит от конструкций, объема задач и планируемой продолжительности процесса.

Послойная засыпка грунта должна быть следующей:

  • супесь, суглинки – до 60 см;
  • глины – не больше 50 см;
  • песка – до 70 см.

Коэффициент плотности определяется инженером, и приводится к значению К = 0,98, при этом время, положенное на уплотнение, должно составлять 20 с. Засыпку проводят в направлении от фундамента к краю откоса. Трамбовка машиной или вручную всегда перекрывает предыдущий след на 20 см.

В зоне работы машин, строители, землекопы, а также водители транспортных средств должны соблюдать правила безопасности, и сохранять безопасное расстояние при разгрузке грунта (1 м от края котлована). Все рабочие обязаны иметь допуск к работе и управлению машинами.

Самым распространенным способом засыпки является механический способ, который осуществляется с помощью бульдозера, ручной доработки и дополнительного уплотнения виброплитами.
